Алтайкрайэнерго исполнило свыше 600 договоров технологического присоединения за летний период

Специалисты Алтайкрайэнерго подвели итоги работ по технологическому присоединению за лето 2026 года. Энергетики успешно исполнили 621 договор, что на 12,7 % превышает показатель аналогичного периода прошлого года.

За три месяца компания обеспечила доступ к электросетям для 336 новых объектов общей мощностью 5844 кВт. Среди них – социально значимые учреждения: районная больница и фельдшерско-акушерский пункт, детская спортивная школа, а также ряд крестьянских хозяйств. Кроме того, энергетики увеличили мощность ранее присоединённых потребителей на 5794 кВт. Большинство заявок – 470 шт. – поступило от собственников объектов мощностью до 15 кВт.

Выполнение технических мероприятий потребовало серьёзной подготовки: специалисты отдела инженерной геодезии провели топографическую съемку и вынос проектных решений на местность общей протяжённостью более 17 км.

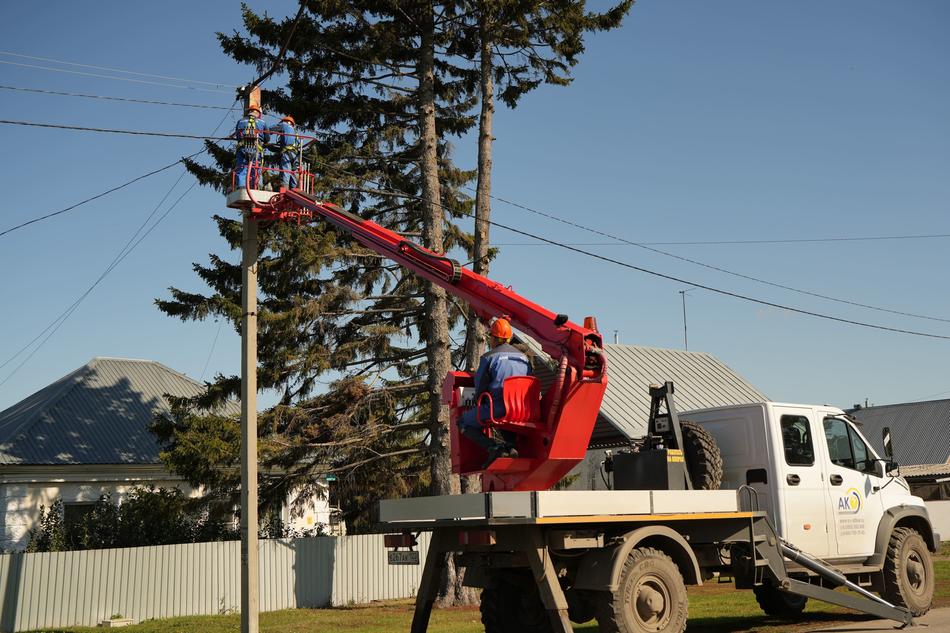

В рамках исполнения обязательств по договорам технологического присоединения силами персонала компании установлено и реконструировано 19 комплектных трансформаторных подстанций (КТП) общей мощностью 5,27 МВА, построено и реконструировано 21,41 км линий электропередачи. Компания Алтайкрайэнерго планомерно развивает энергетическую инфраструктуру региона, гарантируя каждому потребителю безопасное и бесперебойное электроснабжение.
